Vous venez d'acheter un pavillon construit entre 1970 et 1974. Les volumes sont agréables, le jardin vous plaît, mais le diagnostic énergétique, les radiateurs anciens et la sensation de parois froides vous font hésiter. Le premier réflexe consiste souvent à changer les fenêtres ou la chaudière. Sur ce type de maison, c'est rarement le meilleur point de départ.
Rénover une maison des années 70 demande surtout de respecter un ordre technique. On commence par comprendre l'enveloppe, on traite les déperditions, on organise le renouvellement de l'air, puis on dimensionne le chauffage selon les nouveaux besoins. Le budget doit ensuite être raisonné en reste à charge après aides, et non à partir du seul montant affiché sur le devis.
Table des matières
- Comprendre les spécificités thermiques des constructions d'avant 1974
- Hiérarchiser les travaux pour une rénovation énergétique cohérente
- Évaluer le budget réel et mobiliser les aides financières
- Planifier le chantier et coordonner les corps d'état
- Éviter les pièges techniques et les erreurs de phasage
- Lancer votre projet de rénovation avec sérénité
Comprendre les spécificités thermiques des constructions d'avant 1974
La date de construction donne une première indication très utile. La réglementation thermique nationale n'entre en vigueur qu'à partir du 1er janvier 1975, après le choc pétrolier de 1973. Une maison achevée au début des années 70 a donc souvent été conçue sans exigences comparables à celles appliquées aux constructions plus récentes, notamment pour l'isolation de la toiture, des murs et des planchers (données du Sénat sur la réglementation thermique et les performances des logements).
Le parc concerné est loin d'être marginal. Les logements construits entre 1971 et 1990 représentent 28,5 % des résidences principales, avec près de 4,9 millions de maisons individuelles sur cette période, selon les données reprises par l'analyse consacrée à l'isolation des maisons de 1970. Cette concentration explique pourquoi les mêmes défauts reviennent souvent sur le terrain.
Une enveloppe qui laisse passer le froid

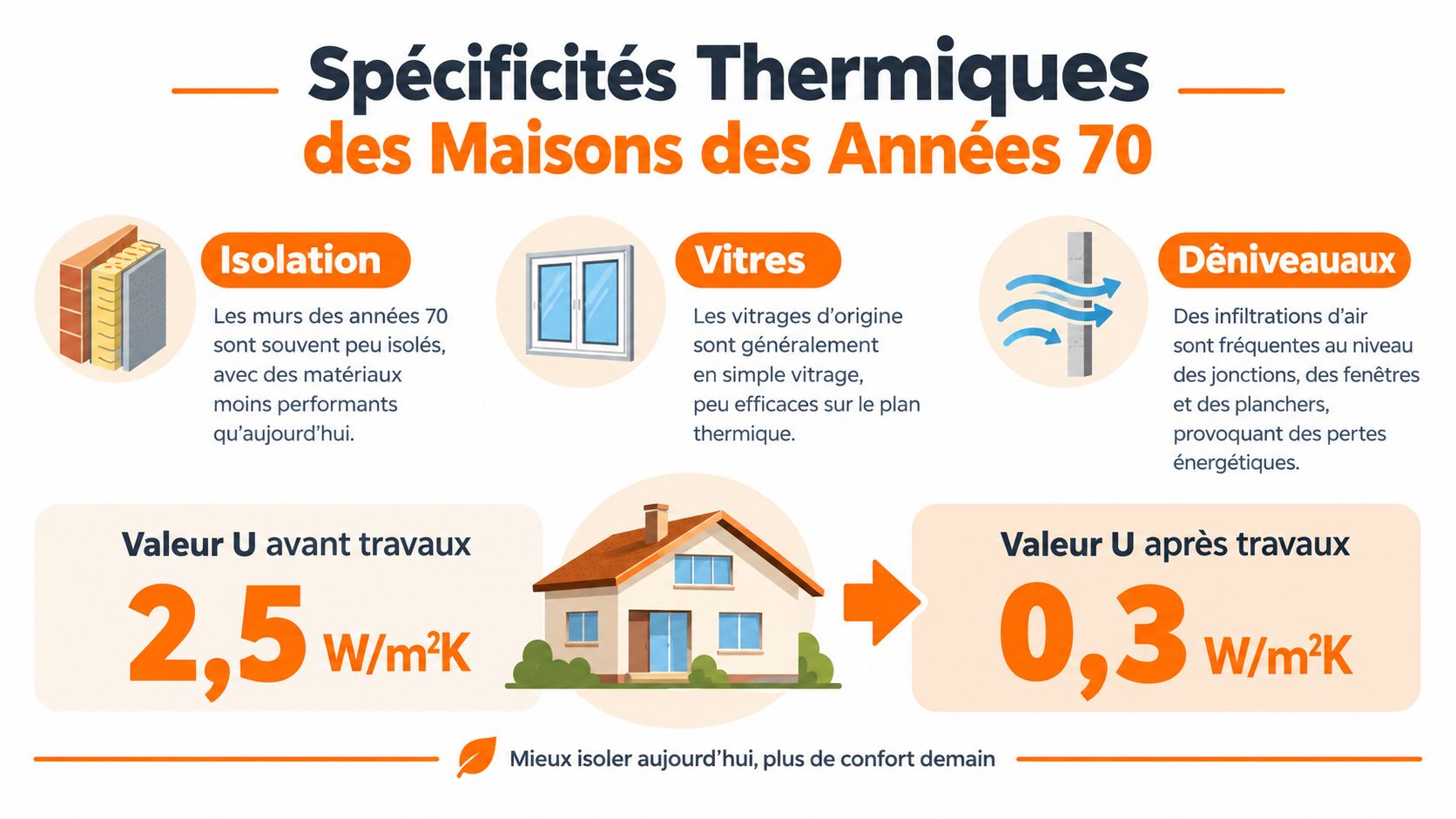

Dans un pavillon de cette époque, les murs peuvent offrir une résistance thermique limitée, les combles peuvent être insuffisamment isolés et les planchers bas peuvent transmettre une sensation de froid depuis un garage ou un sous-sol. Les menuiseries d'origine sont parfois en simple vitrage, avec des dormants peu étanches et des ponts thermiques aux jonctions entre murs, dalles et ouvertures.
Le chauffage ajoute une seconde difficulté. Une chaudière ancienne, des convecteurs électriques ou un générateur surdimensionné peuvent encore fonctionner, mais ils ne compensent pas correctement une enveloppe défaillante. Chauffer davantage une maison qui perd rapidement ses calories ne règle ni l'inconfort près des murs, ni les écarts de température entre les pièces.
Les logements construits entre 1948 et 1974 présentent une répartition DPE défavorable, avec 32,1 % en classe D, 30,0 % en E, 16,0 % en F et 9,6 % en G, d'après les données publiées par le Sénat. Ces chiffres ne remplacent pas le diagnostic de votre maison, mais ils montrent pourquoi l'année de construction mérite d'être considérée dès la première visite.

Le diagnostic doit précéder les choix esthétiques
Un audit énergétique sérieux doit localiser les déperditions, examiner l'état des parois, repérer les défauts d'étanchéité et vérifier le fonctionnement de la ventilation. Il doit aussi distinguer un mur réellement isolé d'une simple contre-cloison, car l'aspect intérieur ne permet pas de conclure sur la performance thermique.
L'isolation par l'extérieur peut être pertinente lorsque la façade, les nez de dalle et les jonctions entre murs et planchers doivent être traités de manière continue. L'isolation par l'intérieur peut mieux convenir dans certaines configurations, mais elle réduit la surface habitable et demande une attention particulière aux ponts thermiques et à l'humidité. Les principes détaillés dans ce guide sur l'isolation d'une maison en pierre rappellent d'ailleurs une règle valable pour tout bâti ancien, le matériau existant et ses transferts d'humidité doivent être compris avant de choisir un complexe isolant.
La rénovation doit ensuite préserver le caractère du lieu. Une fois les priorités thermiques fixées, des éléments comme un lampadaire rétro Chamade peuvent moderniser l'ambiance sans transformer la recherche de style en priorité technique.
Hiérarchiser les travaux pour une rénovation énergétique cohérente

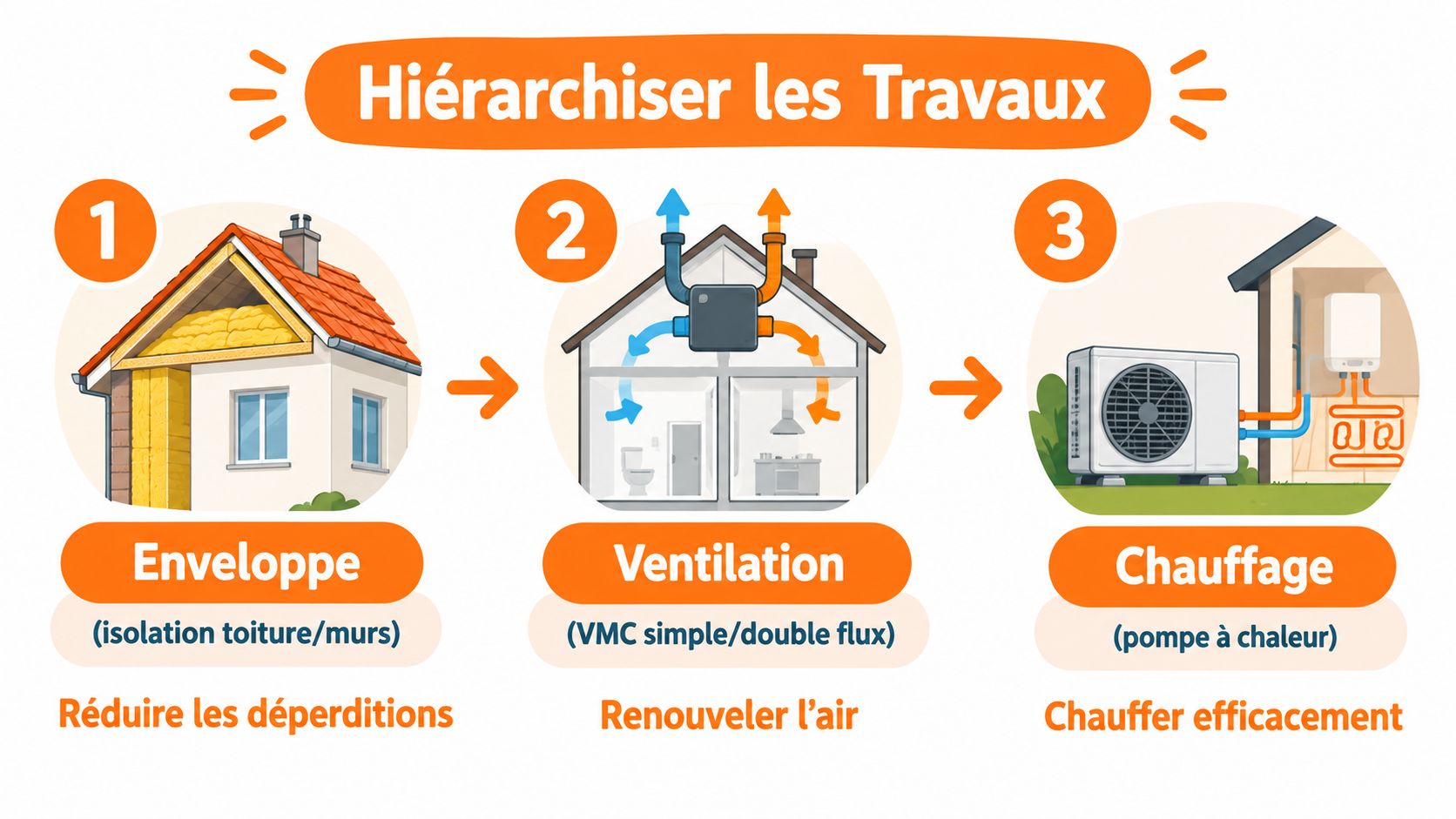

Sur un pavillon des années 70, le choix du premier équipement de chauffage arrive trop tôt dans beaucoup de projets. Le séquencement fiable suit une logique de chantier, enveloppe, ventilation, chauffage. Cette organisation permet de connaître les besoins futurs avant de retenir une puissance et d'éviter des reprises coûteuses entre les corps d'état.
Étape 1, préparer l'enveloppe et le passage des réseaux
Commencez par les combles ou la toiture, puis arrêtez un ordre d'intervention cohérent pour les autres parois et les menuiseries. À ce stade, le travail consiste surtout à vérifier les interfaces, les supports, les trappes, les conduits, les tableaux de fenêtres et les passages nécessaires aux futurs réseaux. Les défauts d'humidité doivent être traités avant la pose d'un isolant.
Les menuiseries se programment avec l'isolation prévue. Une pose indépendante peut compliquer le traitement des tableaux et de l'étanchéité à l'air. Une coordination en amont permet de fixer les niveaux finis, les appuis et les raccords entre les lots. Les caractéristiques des murs et des planchers ayant déjà été examinées dans la section précédente, concentrez ici l'attention sur la continuité du chantier et sur les points qui pourraient bloquer l'étape suivante.
Établissez aussi le cheminement de la ventilation avant de refermer les plafonds ou les doublages. Un réseau mal anticipé impose parfois des coffrages, des percements tardifs ou des détours qui réduisent ses performances.
Étape 2, renouveler l'air correctement
Une maison rendue plus étanche ne doit pas évacuer l'humidité par des fuites accidentelles. La ventilation doit extraire l'air des pièces humides, faire entrer de l'air neuf dans les pièces de vie et rester accessible pour l'entretien. Vérifiez l'emplacement du groupe, les sorties en toiture ou en façade, les traversées de parois et l'alimentation électrique avant le démarrage.
Une VMC simple flux est souvent plus facile à intégrer en rénovation. Une VMC double flux demande davantage de place pour les réseaux et une conception plus rigoureuse, mais elle peut limiter les sensations d'air froid lorsque le bâtiment et les conduits s'y prêtent. Le choix dépend donc de la place disponible, de la configuration du pavillon et de la possibilité d'entretenir correctement l'installation.
Règle de chantier : isoler sans traiter la ventilation revient à fermer les anciennes voies de renouvellement d'air sans créer de circuit maîtrisé.
Avant de valider le programme, faites réaliser un audit de rénovation du logement avec relevé des surfaces, des systèmes existants et des usages réels. Le document doit comparer plusieurs scénarios, préciser leur ordre d'exécution et montrer l'effet des travaux d'enveloppe sur le besoin de chauffage.

Étape 3, dimensionner le chauffage après les travaux
Le chauffage se choisit une fois les déperditions futures établies. Une pompe à chaleur ou une chaudière calculée sur l'état initial peut alors fonctionner avec une puissance excessive, des cycles inadaptés et un coût d'installation supérieur à ce que le besoin réel justifie.
Le calcul doit intégrer la température de départ, les émetteurs existants, l'eau chaude sanitaire, le climat local, l'orientation et l'usage des pièces. Des radiateurs peuvent rester en place si leur puissance devient suffisante après le traitement de l'enveloppe. Leur remplacement systématique n'apporte donc pas toujours un gain proportionné.
Les données publiques du SDES illustrent l'intérêt de cette approche. Les logements construits entre 1949 et 1974 représentent 16 % de la surface habitable des maisons, mais concentrent 29 % des économies d'énergie associées aux rénovations aidées, selon le rapport de l'ONRE sur les rénovations aidées. Le potentiel dépend surtout de l'enchaînement des interventions et du dimensionnement final des systèmes.
Évaluer le budget réel et mobiliser les aides financières
Un devis global ne dit pas ce que vous devrez réellement financer. Pour une maison des années 70, il faut distinguer le coût technique des travaux, les dépenses annexes, les aides mobilisables et le calendrier de versement. Une subvention accordée mais versée plus tard ne remplace pas une trésorerie disponible au démarrage.
Les estimations publiées pour ce type de bien situent le rafraîchissement entre 17 000 et 35 000 €, la rénovation complète entre 50 000 et 70 000 €, et la rénovation lourde autour de 100 000 € ou plus, selon les fourchettes consacrées aux maisons construites autour de 1970. Il s'agit de repères de cadrage, pas d'un prix applicable à chaque pavillon.
Comparer des scénarios plutôt qu'un prix unique
| Type de rénovation | Budget moyen estimé | Postes principaux concernés | Éligibilité aux aides globales |
|---|---|---|---|
| Rafraîchissement | 17 000 à 35 000 € | Finitions, réparations ciblées, interventions limitées sur l'enveloppe | Variable, selon la nature des travaux et les conditions en vigueur |
| Rénovation complète | 50 000 à 70 000 € | Isolation, menuiseries, ventilation, chauffage et remise à niveau de plusieurs lots | Potentiellement plus favorable dans un parcours cohérent |
| Rénovation lourde | Environ 100 000 € ou plus | Enveloppe complète, systèmes énergétiques, structure, réseaux et finitions | À étudier avec un accompagnement et un montage financier détaillé |
Le premier scénario convient rarement à une maison très inconfortable ou mal classée. Il peut pourtant être rationnel si le propriétaire dispose d'un budget limité, à condition de choisir des travaux qui ne bloquent pas les étapes suivantes. Par exemple, remplacer une menuiserie avec une pose incompatible avec une future isolation extérieure peut créer une dépense à refaire.
La rénovation complète offre davantage de cohérence, mais son intérêt dépend de la capacité à coordonner les postes. La rénovation lourde peut transformer profondément le bien, toutefois les frais de maîtrise d'œuvre, de remise aux normes et de traitement des matériaux existants doivent être intégrés dès l'étude.
Calculer le reste à charge
En 2026, les aides et leurs conditions peuvent évoluer. France Rénov' constitue un point d'entrée gratuit, tandis que les dispositifs pilotés par l'Anah, les CEE, l'éco-PTZ et la TVA réduite doivent être examinés selon le ménage, le logement, le type de travaux et le parcours choisi. Les informations officielles sur les aides à la rénovation doivent être vérifiées avant la signature.
Pour chaque scénario, demandez un tableau avec quatre lignes distinctes :
- Coût total signé, incluant la pose, les protections, les reprises et les éventuels diagnostics.
- Aides estimées, avec le dispositif concerné et la condition d'éligibilité associée.
- Financement temporaire, si l'aide intervient après le paiement des factures.
- Reste à charge final, qui sert à comparer les solutions.
Les professionnels RGE peuvent être nécessaires pour certains dispositifs. Le devis doit préciser l'entreprise qui réalise chaque poste, car faire intervenir un artisan non éligible peut compromettre une aide sur l'ensemble du projet. Avant de déposer un dossier, consultez aussi les évolutions de MaPrimeRénov' et les solutions de financement en 2026.
Ne choisissez pas automatiquement le devis le moins élevé. Comparez plutôt le coût net, la performance attendue, la garantie, la coordination et le risque de devoir reprendre un poste mal raccordé au suivant.
Planifier le chantier et coordonner les corps d'état
Sur un pavillon des années 70, un chantier peut se dérégler au moment où deux ouvrages doivent se raccorder. L'isolation extérieure doit s'ajuster aux appuis de fenêtres, aux seuils, aux descentes d'eaux pluviales et aux équipements fixés sur la façade. Une VMC doit conserver ses sections de passage et rester accessible après la pose des doublages ou des coffrages. Le planning doit donc organiser les interfaces, pas seulement additionner les interventions.
Préparer le site avant la première intervention
La visite initiale sert à figer l'état des lieux. Relevez les surfaces, photographiez les tableaux, les réseaux, les passages de conduits, les accès aux combles et les zones pouvant contenir des matériaux anciens. Pour contrôler les métrés et limiter les chutes, consultez cet exemple de calcul de surface de mur. Le relevé définitif reste toutefois sous la responsabilité du professionnel qui chiffre le poste.
Les diagnostics sanitaires doivent précéder les démolitions et les percements. Dans une maison des années 70, anticipez le repérage de l'amiante avant toute intervention invasive. Faites aussi vérifier les anciennes peintures et les supports lorsque le chantier les met à nu, afin d'adapter les protections, la dépose et l'évacuation des déchets.
L'installation électrique demande la même méthode. Faites établir un état précis du tableau, des circuits et de la mise à la terre avant de refermer les parois. Une reprise après isolation impose des percements, des réparations et parfois une interruption de la continuité de l'isolant. Inscrivez donc les réservations, les alimentations et les passages de câbles sur les plans d'exécution.
Organiser les séquences entre artisans
La coordination doit partir des dépendances entre ouvrages. Après les relevés et les autorisations, validez les supports, les dimensions, les réservations et les commandes. Programmez ensuite les déposes avec une protection provisoire contre la pluie et le froid. Les entreprises intervenant sur les murs, les menuiseries et les réseaux doivent disposer des mêmes cotes, notamment celles liées aux nouvelles épaisseurs d'isolant.
Le chauffage ne doit être arrêté qu'après validation de l'enveloppe et des besoins recalculés. Cette décision évite de dimensionner un générateur sur une maison qui conserverait ses anciennes déperditions. Les réseaux de ventilation, eux, doivent être posés et contrôlés avant la fermeture des doublages et des plafonds.
Un maître d'œuvre ou un interlocuteur unique peut arbitrer les raccordements, à condition que son périmètre figure au contrat. Précisez qui valide les métrés, commande les matériaux, contrôle les supports et décide en cas d'imprévu. Prévoyez enfin des contrôles documentés : photographies des réseaux avant fermeture, vérification des puissances avant la mise en service, puis essais de ventilation, thermostats, évacuations de condensats et dispositifs de sécurité avant la réception.
Éviter les pièges techniques et les erreurs de phasage
Sur un pavillon des années 70, l'erreur de phasage la plus coûteuse consiste à installer le chauffage avant d'avoir réduit les déperditions. Une pompe à chaleur ou une chaudière neuve peut alors être surdimensionnée après l'isolation, tandis que la maison conserve ses parois froides et ses infiltrations d'air. Le calcul de puissance doit intervenir après la définition du programme sur l'enveloppe, et non avant.
Les combles et la toiture restent souvent les premiers ouvrages à examiner. Leur accessibilité facilite les travaux, mais elle ne dispense pas de vérifier la continuité de l'isolation, les trappes, les conduits et les points singuliers. Une toiture mal traitée peut limiter le gain attendu de l'ensemble du programme. L'analyse du réseau public de rénovation présente cette priorité parmi les gestes fréquemment réalisés.

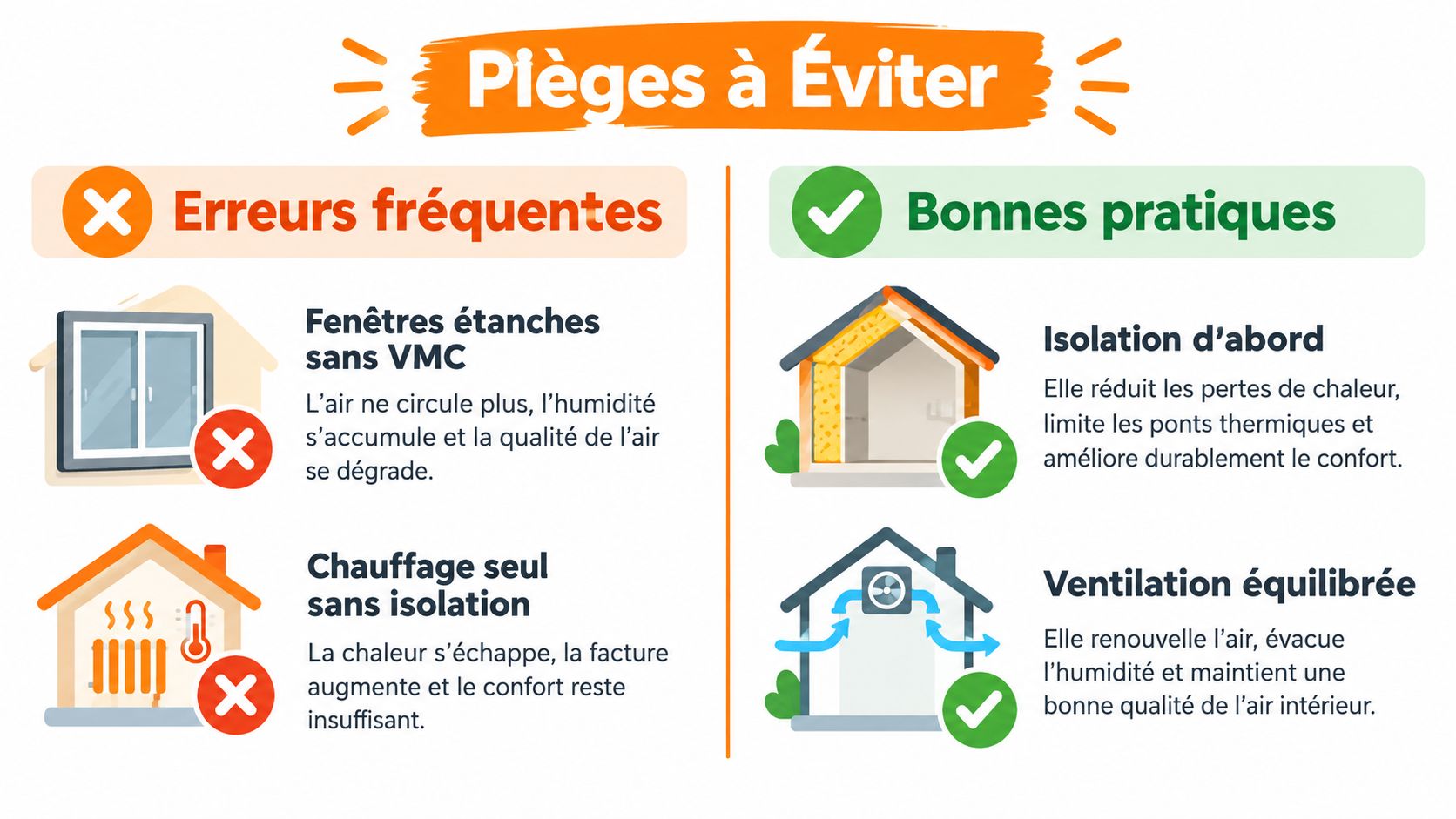

Ce qui fonctionne mal
- Changer uniquement le chauffage, sans recalculer les déperditions ni vérifier les émetteurs.
- Poser des fenêtres étanches sans ventilation, au risque de déplacer les problèmes vers la condensation et l'humidité.
- Traiter un seul mur par l'intérieur, sans résoudre les ponts thermiques aux planchers et aux refends.
- Modifier une façade sans vérifier les seuils, les appuis et les descentes d'eau, ce qui peut créer des défauts d'étanchéité.
- Multiplier les gestes isolés, sans scénario global ni ordre de raccordement entre les ouvrages.
Les murs demandent une lecture au cas par cas. Leur traitement peut améliorer le confort, mais son résultat dépend de la continuité de l'isolation, des planchers, des refends, des menuiseries et de la ventilation. Une estimation de changement de classe DPE ne suffit donc pas à décider seule. Examinez la composition des parois, les ponts thermiques et les contraintes d'humidité avant de choisir une isolation par l'intérieur ou par l'extérieur.

Défendre une approche cohérente
Une rénovation par étapes reste possible si chaque intervention prépare la suivante. Demandez à chaque artisan quelles réservations, épaisseurs, protections ou finitions son ouvrage impose. Une entreprise qui propose une pompe à chaleur doit présenter le calcul de puissance, la température d'eau visée, la compatibilité avec les radiateurs et les hypothèses retenues pour l'enveloppe.
Contrôlez aussi les risques avant d'ouvrir les parois. La présence d'amiante ou de plomb doit être identifiée avant les démolitions et les perçages. Si un retrait ou un confinement s'impose, faites intervenir des entreprises compétentes et intégrez cette opération au budget net après aides. Une découverte tardive peut interrompre le chantier, modifier le phasage et rendre les devis initiaux incomplets.
Lancer votre projet de rénovation avec sérénité
Rénover une maison des années 70 commence par une décision méthodique, pas par l'achat d'un équipement. Faites établir un audit, documentez l'état de la toiture, des murs, des planchers, des menuiseries et de la ventilation, puis demandez plusieurs scénarios construits autour de l'ordre enveloppe, ventilation, chauffage.
Comparez ensuite le reste à charge, les conditions d'aides, les délais de versement et les compétences des entreprises. Les données de l'enquête TREMI 2020 montrent que 6,4 millions de ménages ont réalisé au moins un geste d'amélioration énergétique entre 2017 et 2019, mais que 2,3 millions ont constaté une baisse mesurable de consommation. Le rapport indique également 3,5 millions de gestes effectivement efficaces, pour environ 2,5 % de consommation finale en moins à l'échelle du parc des maisons individuelles (rapport de l'ONRE et données TREMI). La cohérence du programme compte donc autant que le nombre de travaux engagés.
Pour sécuriser le projet, choisissez un interlocuteur capable de relier étude thermique, devis, coordination, installation et démarches administratives. Chaque poste doit avoir une fonction précise dans le scénario final, avec des contrôles avant fermeture des parois et une réception documentée.
Les Trois Arcs accompagne les propriétaires dans l'audit, le dimensionnement, l'isolation, les systèmes de chauffage et le montage des dossiers d'aides pour une rénovation énergétique cohérente. Pour transformer votre pavillon des années 70 avec un scénario technique et financier adapté, découvrez Les Trois Arcs et demandez une première étude de votre logement.
