Chaque hiver, la même scène revient. La cuve descend, la facture monte, et vous vous demandez si votre chaudière fioul tiendra encore une saison. Vous envisagez une pompe à chaleur, mais les devis parlent surtout de puissance, de COP et de primes, rarement de l'ordre réel des décisions.

Le bon projet ne commence pas par le choix d'une marque. Il commence par les déperditions, l'isolation et les radiateurs. Ensuite seulement viennent le dimensionnement, la demande d'aides, la dépose de la cuve et la mise en service. Inverser cet ordre, c'est prendre le risque d'acheter une PAC trop puissante, de conserver un logement trop énergivore ou de compromettre son financement.

Table des matières

Pourquoi engager le remplacement dès cette année

Prenons une situation courante. Vous êtes propriétaire d'une maison individuelle chauffée au fioul. La chaudière fonctionne encore, mais elle vieillit, la cuve occupe une partie du terrain et chaque livraison vous oblige à arbitrer votre budget. Vous avez trois décisions à prendre, et elles ne doivent pas être prises au hasard.

La première consiste à déterminer si le logement peut recevoir une PAC sans travaux lourds immédiats. La deuxième porte sur l'ordre entre isolation, équipement et adaptation des émetteurs. La troisième concerne les aides, avec une règle simple : ne signez pas un devis et n'acceptez pas une offre CEE avant d'avoir vérifié la chronologie administrative applicable à votre dossier.

Le mouvement du parc français confirme que le remplacement du fioul n'est plus une curiosité technique. Selon le SDES, les énergies de chauffage des ménages en France métropolitaine, le fioul représentait 7 % des logements chauffés principalement en 2024, contre 10 % pour les pompes à chaleur. Entre 2016 et 2024, la part du fioul a reculé de 5 points, tandis que celle des PAC a progressé de 8 points. Dans les maisons individuelles, les pompes à chaleur atteignaient 18 % des modes de chauffage en 2024.

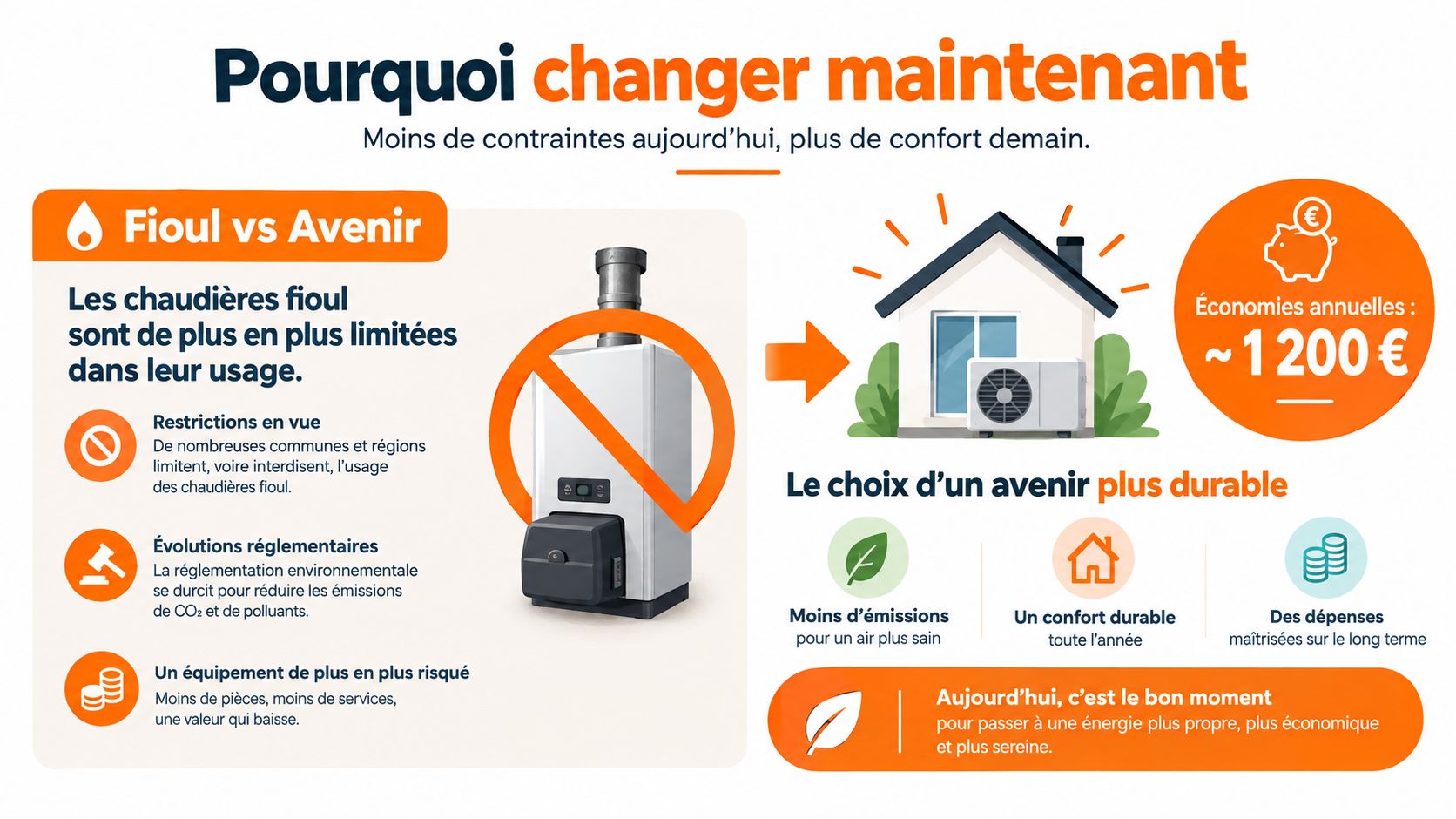

Infographie montrant pourquoi remplacer une chaudière fioul par une pompe à chaleur pour plus d'économies et confort.

Le bon calendrier commence par le logement

Ne partez pas d'une promesse d'économie affichée sur un catalogue. Faites d'abord relever les points faibles du bâtiment, puis vérifiez la température nécessaire dans chaque pièce. Une maison correctement isolée peut permettre à la PAC de fonctionner avec une eau moins chaude, ce qui améliore ses conditions de fonctionnement.

Après cette étude, vous pourrez décider entre une PAC air-eau, une autre famille de système, une amélioration des radiateurs ou une solution hybride temporaire. Le dépôt des demandes d'aide vient avant la signature définitive et avant le démarrage des travaux, selon les exigences du dispositif concerné.

L'enjeu est aussi financier. Le ministère chargé de la Transition écologique estime qu'un remplacement de chaudière fioul par une pompe à chaleur peut représenter environ 1 200 € d'économie annuelle, mais cette valeur reste indicative et dépend du climat, de l'isolation, du prix des énergies, de la température de départ et des usages. Elle ne remplace donc pas une simulation fondée sur vos consommations réelles.

Diagnostiquer le logement avant de choisir une pompe à chaleur

La surface habitable ne suffit pas pour dimensionner une PAC. Deux maisons de même taille peuvent avoir des besoins très différents selon l'isolation, l'exposition, les vitrages, la ventilation, la hauteur sous plafond et la température demandée dans chaque pièce.

Le diagnostic doit partir des déperditions, pas de la puissance inscrite sur l'ancienne chaudière. Une chaudière fioul a souvent été choisie avec une marge importante. La reproduire à l'identique avec une PAC peut provoquer des démarrages et arrêts fréquents, du bruit et une dépense d'investissement inutile.

Une méthode en cinq vérifications

  1. Calculer les déperditions pièce par pièce. Le calcul doit être réalisé à la température extérieure de base du secteur, avec les caractéristiques réelles des parois, des fenêtres et du renouvellement d'air.

  2. Examiner les émetteurs. Pour chaque radiateur, relevez la puissance disponible selon le régime d'eau utilisé. Un radiateur qui convient avec une eau très chaude peut devenir insuffisant avec une température de départ plus basse. Le plancher chauffant, lui, est généralement favorable à un fonctionnement basse température, sous réserve de vérifier les circuits et les réglages.

  3. Comparer les besoins à la puissance réelle de la PAC. La fiche technique doit être lue à la température de calcul, pas uniquement dans les conditions de laboratoire les plus favorables. Contrôlez la puissance disponible à basse température et le COP correspondant.

  4. Prévoir l'hydraulique et la régulation. Le débit, la loi d'eau, l'appoint électrique, le ballon d'eau chaude et l'équilibrage du réseau influencent directement le résultat.

  5. Organiser une mesure après installation. Les températures départ et retour, la consommation électrique, les cycles du compresseur et l'énergie d'appoint doivent être suivis une fois le système en fonctionnement.

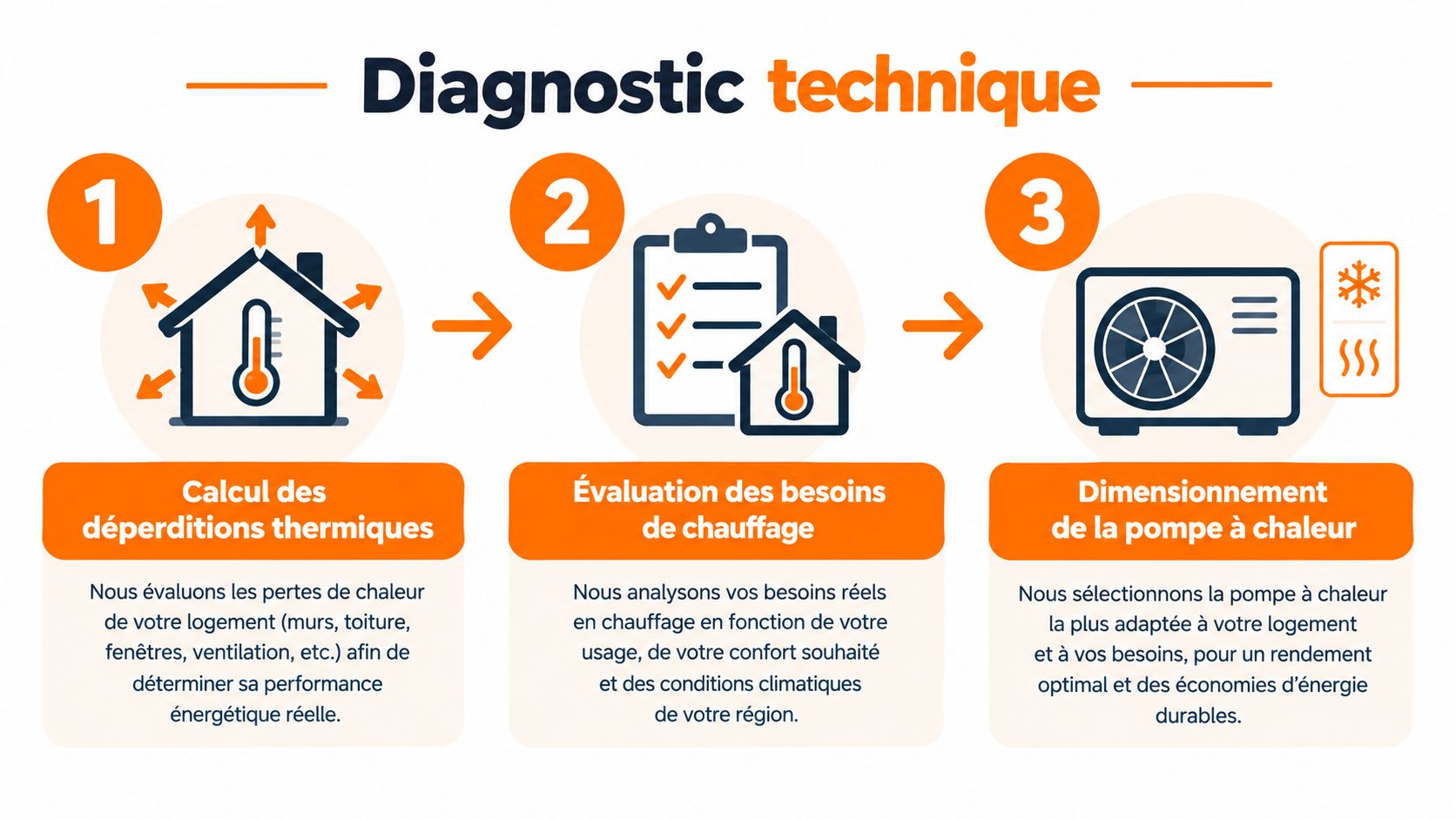

Infographie illustrant les trois étapes du diagnostic technique pour l'installation d'une pompe à chaleur dans un logement.

Isoler avant de surdimensionner

L'isolation des combles, des murs ou du plancher peut réduire les besoins résiduels. Le bon raisonnement n'est pas forcément de refaire toute la maison avant de changer le chauffage. Il consiste à traiter d'abord les postes faibles qui pénalisent le plus le confort et la puissance nécessaire, puis à dimensionner la PAC sur le bâtiment réellement visé.

C'est le principe du remplacement en deux étapes. Vous pouvez conserver certains radiateurs si leur puissance devient suffisante après isolation et équilibrage hydraulique. À l'inverse, un simple surdimensionnement de la PAC ne corrigera ni une pièce froide, ni une enveloppe très déperditive.

L'ADEME a instrumenté 90 PAC air-eau et 10 PAC géothermiques pendant une année complète, notamment dans des logements qui remplaçaient une chaudière gaz ou fioul. Environ un tiers des installations présentait encore des performances perfectibles, principalement à cause de problèmes d'installation ou de réglage, selon la présentation publique des pompes à chaleur par le ministère de la Transition écologique. Ce retour suffit à justifier une réception technique sérieuse.

Règle de terrain : si un devis indique seulement une puissance calculée d'après la surface, demandez une étude pièce par pièce avant d'aller plus loin.

Choisir le type de pompe à chaleur adapté à son logement

Pour remplacer une chaudière fioul qui alimente des radiateurs ou un plancher chauffant, la PAC air-eau est généralement la première famille à étudier. Elle produit de l'eau chaude pour le circuit existant, mais elle n'est pas automatiquement compatible avec tous les radiateurs ni avec toutes les températures de départ.

La PAC air-air fonctionne autrement. Elle diffuse l'air chaud directement dans les pièces et ne reprend pas le réseau hydraulique de la chaudière. Elle peut convenir à un logement équipé de systèmes de diffusion adaptés, mais elle répond moins directement au propriétaire qui veut conserver ses radiateurs et produire l'eau chaude sanitaire avec le même équipement.

La géothermie offre une source plus stable, mais elle impose une étude du terrain, des travaux spécifiques et une implantation compatible avec la parcelle. Elle mérite un examen lorsque le sol, l'espace disponible et le budget de chantier s'y prêtent. Elle ne doit pas être retenue uniquement parce que son fonctionnement théorique paraît séduisant.

La matrice de décision

Contexte du logement Famille la plus pertinente Points de vigilance
Radiateurs existants compatibles et réseau hydraulique conservé PAC air-eau Température de départ, débit, puissance réelle des radiateurs et emplacement de l'unité extérieure
Plancher chauffant avec isolation correcte PAC air-eau Équilibrage des circuits, loi d'eau et production d'eau chaude sanitaire
Logement sans réseau de radiateurs, pièces facilement desservies par soufflage PAC air-air Confort acoustique, circulation de l'air, emplacement des unités et eau chaude sanitaire à traiter séparément
Terrain exploitable et propriétaire acceptant des travaux plus importants PAC géothermique Nature du sol, accès au terrain, forage ou capteurs et maintenance du circuit
Radiateurs haute température conservés temporairement PAC hybride ou solution avec appoint Pilotage des sources, coût d'exploitation et stratégie de sortie du fioul

La PAC hybride peut servir de transition dans une maison où les radiateurs demandent une température élevée pendant les périodes froides. Elle ne doit pas devenir une excuse pour éviter les travaux nécessaires. Le fioul restant sert alors de relève, avec une logique de fonctionnement clairement définie et une trajectoire pour réduire progressivement sa place.

Pour approfondir la méthode de calcul, consultez ce guide sur le dimensionnement d'une pompe à chaleur. Le point essentiel reste le même : la famille d'équipement doit découler du bâtiment et de ses émetteurs, pas l'inverse.

Estimer le coût, le retour sur gains et le financement

Le vrai piège n'est pas le prix affiché de la PAC. C'est de signer trop tôt, sur une maison encore gourmande, avec une cuve fioul à déposer plus tard et des aides montées dans le mauvais ordre. Vous payez alors trois fois, par le surdimensionnement, par les travaux oubliés, puis par le reste à charge.

Pour une PAC air-eau, retenez d'abord un ordre de grandeur d'environ 12 000 € avant ajustements, comme le rappelle l'administration sur ses références de remplacement de chauffage. Ce chiffre sert à cadrer la discussion, pas à valider un projet. Le devis varie ensuite selon la production d'eau chaude, l'état du réseau hydraulique, la puissance électrique disponible, la neutralisation de la cuve et les corrections d'isolation qui évitent de compenser les défauts du bâti par une machine plus grosse.

La bonne méthode est simple. On corrige d'abord les postes faibles quand ils plombent vraiment le rendement, puis on dimensionne sur les besoins résiduels. Toute autre chronologie finit souvent par une PAC qui tourne trop chaud, consomme plus que prévu et déçoit dès le premier hiver.

Le calcul qui tient la route

Ne partez jamais du COP commercial. Il décrit une situation de test. Pour estimer la consommation future, il faut raisonner avec le SCOP, parce qu'il approche mieux la performance sur une saison entière. Ensuite, il faut encore confronter cette valeur au terrain, aux radiateurs en place, aux températures de départ et aux phases de dégivrage.

Commencez par reprendre votre historique de fioul sur trois ans, en écartant les années franchement atypiques. Séparez autant que possible le chauffage de l'eau chaude sanitaire. Convertissez ensuite cette consommation en besoin de chaleur utile, avec le rendement saisonnier réel de la chaudière, pas avec une valeur théorique flatteuse.

Divisez ce besoin utile par le SCOP attendu. Vous obtenez une première estimation de l'électricité de chauffage. Ajoutez ensuite les auxiliaires et l'appoint éventuel. Exigez deux simulations, l'une avec un régime d'eau abaissé après petits travaux ciblés, l'autre avec un régime plus élevé si les radiateurs actuels l'imposent encore. C'est souvent là que se joue la rentabilité réelle, bien plus que dans la promesse commerciale inscrite en gros sur la plaquette.

L'économie annuelle évoquée en début d'article n'a de sens que si ce calcul est propre. Un devis sérieux affiche ses hypothèses. Un mauvais devis annonce un gain sans dire à quelle température d'eau, avec quel appoint, ni dans quelles conditions de dégivrage.

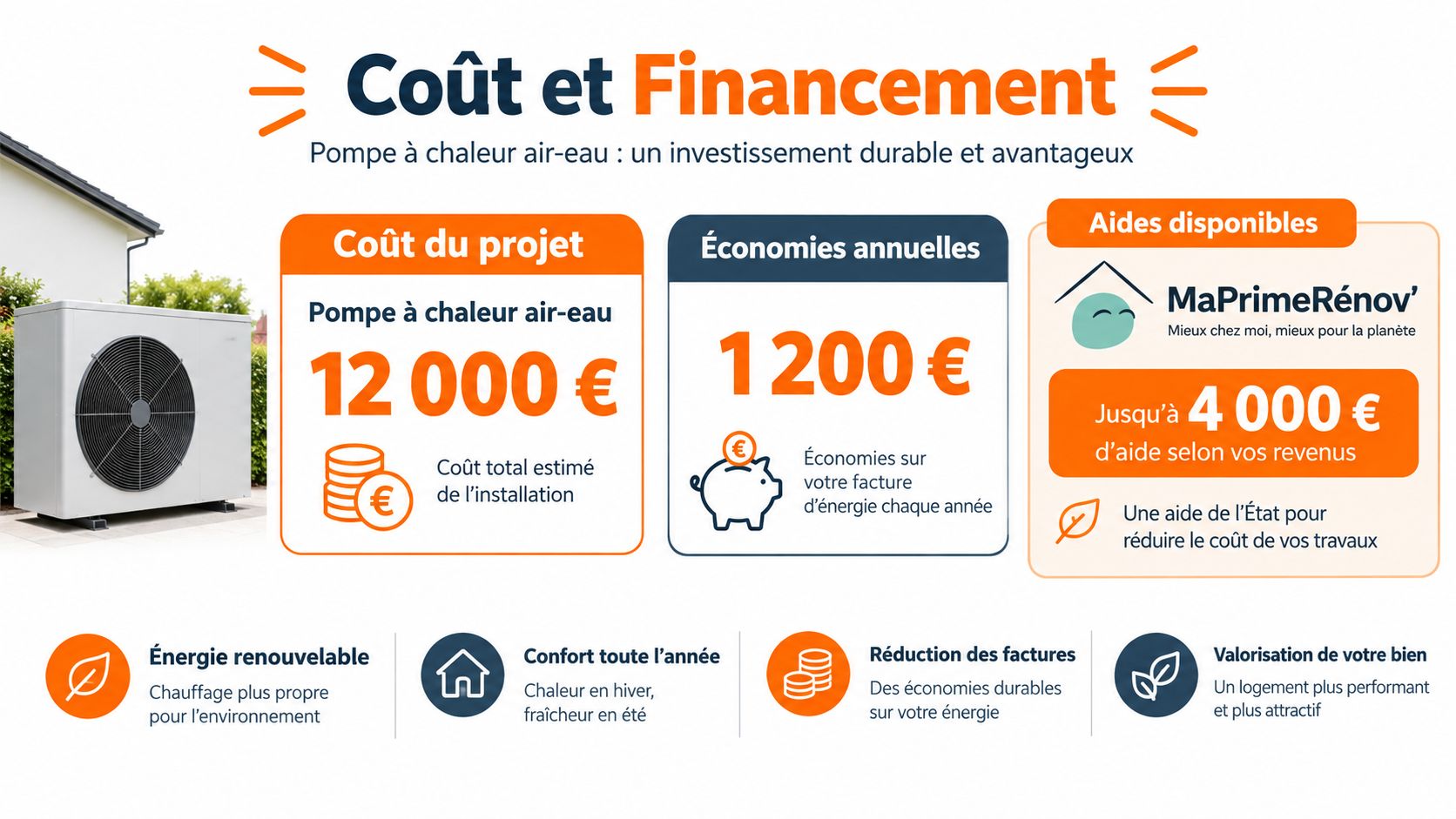

Infographie illustrant les coûts, économies et aides financières pour l'installation d'une pompe à chaleur air-eau domestique.

Le reste à payer dépend du calendrier

Deux foyers peuvent poser une PAC très proche et finir avec un reste à charge très différent. Le niveau de revenus, le type exact d'équipement, la dépose de la cuve, le parcours MaPrimeRénov' et les certificats d'économies d'énergie changent le financement.

En 2025, le Coup de pouce chauffage prévoyait au minimum 4 000 € pour les ménages modestes et 2 500 € pour les autres ménages pour une PAC air-eau, avec des travaux engagés au plus tard le 31 décembre 2025 et achevés au plus tard le 31 décembre 2026, d'après Service-Public.fr sur le Coup de pouce chauffage. Vérifiez toujours les règles au moment du dépôt. Elles bougent.

Mon conseil est net. Ne signez pas tant que les accords d'aide et le chiffrage complet ne sont pas alignés. Comparez le matériel, la pose, les adaptations hydrauliques, la dépose de la chaudière, la neutralisation de la cuve, l'entretien futur et l'électricité attendue. Pour cadrer cette comparaison, appuyez-vous sur ce guide consacré au prix d'installation d'une PAC air-eau. Ensuite seulement, vous saurez si le projet tient économiquement.

Préparer et suivre les travaux d'installation

Un chantier sérieux suit une séquence précise. L'installateur commence par déposer la chaudière fioul et sécuriser les raccordements. La cuve fait l'objet d'une neutralisation ou d'un inertage selon sa situation, avec conservation du certificat correspondant et du bordereau de suivi des déchets. La dépose de la cuve n'est pas un détail administratif, c'est une opération distincte à prévoir dans le planning et le devis.

Un technicien de maintenance spécialisé inspecte une chaudière à gaz en remplissant un formulaire de suivi déchets.

L'unité extérieure est ensuite implantée sur un support stable, avec une attention portée au bruit, aux vibrations, à l'écoulement de l'eau de dégivrage et aux distances autour du ventilateur. L'unité intérieure reprend le réseau hydraulique, le ballon d'eau chaude si prévu et les organes de sécurité. Le raccordement électrique doit correspondre à la puissance disponible et aux protections nécessaires.

Les documents à exiger

La réglementation des offres de remplacement prévoit notamment une note de dimensionnement par émetteur. Elle doit indiquer les déperditions calculées à la température extérieure de base et la puissance d'émission selon le régime d'eau. Refusez un dossier qui se limite à la surface de la maison et à la puissance nominale de l'ancienne chaudière.

Demandez également :

  • Le schéma hydraulique, avec les circuits, vannes, circulateurs et sondes.
  • Les caractéristiques à basse température, notamment la puissance et le COP aux conditions de calcul.
  • Le protocole de mise en service, avec les réglages de loi d'eau et d'appoint.
  • Les documents de déchets, comprenant le certificat d'inertage et le bordereau de suivi.
  • Les références de maintenance, avec les opérations prévues et les mesures à relever.

La pose de la PAC peut être organisée sur une journée dans une configuration simple. La dépose ou la neutralisation de la cuve peut nécessiter une journée supplémentaire. Ce sont deux interventions différentes, avec des contraintes de sécurité et de traitement des déchets qui ne doivent pas être fondues dans un vague « chantier chauffage ».

Une fois l'installation terminée, ne vous contentez pas de vérifier que les radiateurs chauffent. Contrôlez les températures départ et retour, les débits, la loi d'eau, la pression hydraulique, les cycles du compresseur et le recours à l'appoint électrique. Le professionnel doit vous expliquer les réglages et vous remettre les documents de réception.

Voici un support vidéo utile pour visualiser les points à surveiller lors d'un chantier et de son suivi :

Monter les dossiers d'aides dans le bon ordre

Le dossier d'aides se joue souvent avant le premier coup de clé. Le piège classique, c'est de signer un devis trop vite parce que l'installateur promet une PAC « éligible ». Sur le terrain, c'est comme ça qu'on perd une prime, ou qu'on bloque la dépose de cuve dans le mauvais parcours. La bonne méthode est simple : vous traitez d'abord l'éligibilité et le calendrier des aides, puis seulement l'engagement des travaux.

Respectez cet ordre.

  1. Vérifiez l'éligibilité. Confirmez le type de PAC visé, la situation du logement, votre catégorie de revenus et l'aide réellement mobilisable. Un montant annoncé au téléphone ou sur un devis commercial ne suffit pas.

  2. Choisissez un professionnel RGE. Contrôlez la qualification exacte et sa validité à la date du chantier. Un RGE mal qualifié ou expiré peut faire tomber le dossier.

  3. Faites établir des devis détaillés. Exigez des lignes séparées pour la PAC, les adaptations hydrauliques, la dépose de la chaudière, la neutralisation ou l'enlèvement de la cuve, et les éventuels travaux complémentaires. C'est la seule façon de monter un dossier propre et de comparer ce qui est comparable.

  4. Déposez les demandes. MaPrimeRénov' et les CEE n'avancent pas selon la même logique. Pour la dépose de cuve, la demande doit suivre le bon parcours au bon moment lorsqu'elle est exigée. Si vous voulez éviter les erreurs de séquence, le détail des étapes et des échéances figure dans notre guide sur les subventions pour une pompe à chaleur.

  5. Attendez les validations. Ne lancez pas le chantier, ne versez pas d'acompte engageant et ne transformez pas le devis en commande ferme tant que les accords requis ne sont pas obtenus.

  6. Planifiez ensuite les travaux. La logique est toujours la même : accords d'aide d'abord, dépose et inertage de la cuve ensuite, installation de la PAC après, justificatifs à la fin.

Les pièces à conserver

Gardez tout, sans tri approximatif : devis signés, notifications d'aide, attestations RGE, factures détaillées, certificat d'inertage, bordereau de suivi des déchets, photos de la cuve avant et après intervention, documents de mise en service.

Le guide MaPrimeRénov' destiné aux demandeurs précise qu'un nouvel équipement peut être admis à titre exceptionnel dans un logement de moins de 15 ans lorsqu'il remplace une chaudière fioul, avec une demande de prime pour la dépose de cuve faite en même temps. N'étendez pas cette règle à tous les cas. Vérifiez votre situation avant toute signature.

Ordre pratique : éligibilité, RGE, devis, demandes d'aide, validation, puis travaux. Si un commercial essaie d'inverser cette chronologie, stoppez le dossier et reprenez-le proprement.

Assurer le suivi et la maintenance sur la durée

Une PAC mal suivie peut décevoir alors qu'elle a été correctement posée. Le vrai test commence après la mise en service, quand les réglages rencontrent enfin votre maison, vos habitudes et la météo. Si votre ancienne chaudière fioul tient encore par réparations successives, ne confondez pas répit et stratégie. L'interdiction d'installer de nouvelles chaudières fioul est déjà actée, l'entretien de l'existant reste possible, mais attendre la panne totale vous fait surtout perdre du temps sur l'étude et le calendrier.

La première année, suivez l'installation de près. Relevez vos consommations électriques et vos températures intérieures après un mois, puis à six mois et à un an. Ensuite, comparez avec le devis et avec ce qui avait été annoncé au dimensionnement. Si l'écart est net, il faut demander un réglage, pas espérer que le problème se corrige seul.

Sur le terrain, surveillez surtout ces points :

  • Le bruit extérieur, notamment pendant les phases de dégivrage.
  • La pression hydraulique, qui doit rester stable et cohérente avec le circuit.
  • Les filtres et l'échangeur, car l'encrassement fait vite baisser les performances.
  • Les cycles du compresseur, pour repérer un fonctionnement trop fréquent en marche arrêt.
  • L'appoint électrique, qui doit rester compris et suivi, pas découvert au moment de la facture.

Le fil conducteur ne change pas. On traite d'abord les points faibles du logement, on dimensionne sur les besoins résiduels, puis on contrôle la réception et l'usage réel dans le temps. Un contrat de maintenance avec relevé annuel des consommations aide à voir une dérive avant qu'elle ne coûte cher.

Les Trois Arcs accompagne les propriétaires dans l'étude, le dimensionnement et l'installation de pompes à chaleur air-eau, avec un suivi des démarches MaPrimeRénov' et CEE. Pour cadrer votre remplacement de chaudière fioul sans brûler les étapes, demandez une étude de votre logement sur Les Trois Arcs.
