Vous avez peut-être déjà comparé plusieurs devis d'installation de panneaux solaires photovoltaïques. La promesse paraît simple, quelques jours de travaux, puis une production immédiate d'électricité. En pratique, ces deux calendriers ne coïncident presque jamais. La pose physique peut être rapide, tandis que l'urbanisme, le raccordement et la mise en service économique demandent une préparation distincte.
La seconde confusion concerne la toiture. Une grande surface disponible ne signifie pas qu'il faut la couvrir entièrement. La puissance pertinente dépend surtout des consommations qui peuvent être déplacées vers les heures ensoleillées, de l'orientation, des ombrages et de la manière dont le surplus sera valorisé.
Table des matières
- Un marché solaire français désormais mature
- Dimensionner selon vos usages réels et non la toiture
- Choisir entre autoconsommation et revente du surplus
- Le déroulement concret du chantier de pose
- La réalité des délais administratifs et de raccordement
- Sécuriser le financement et les aides publiques
- Maintenir les performances sur le long terme

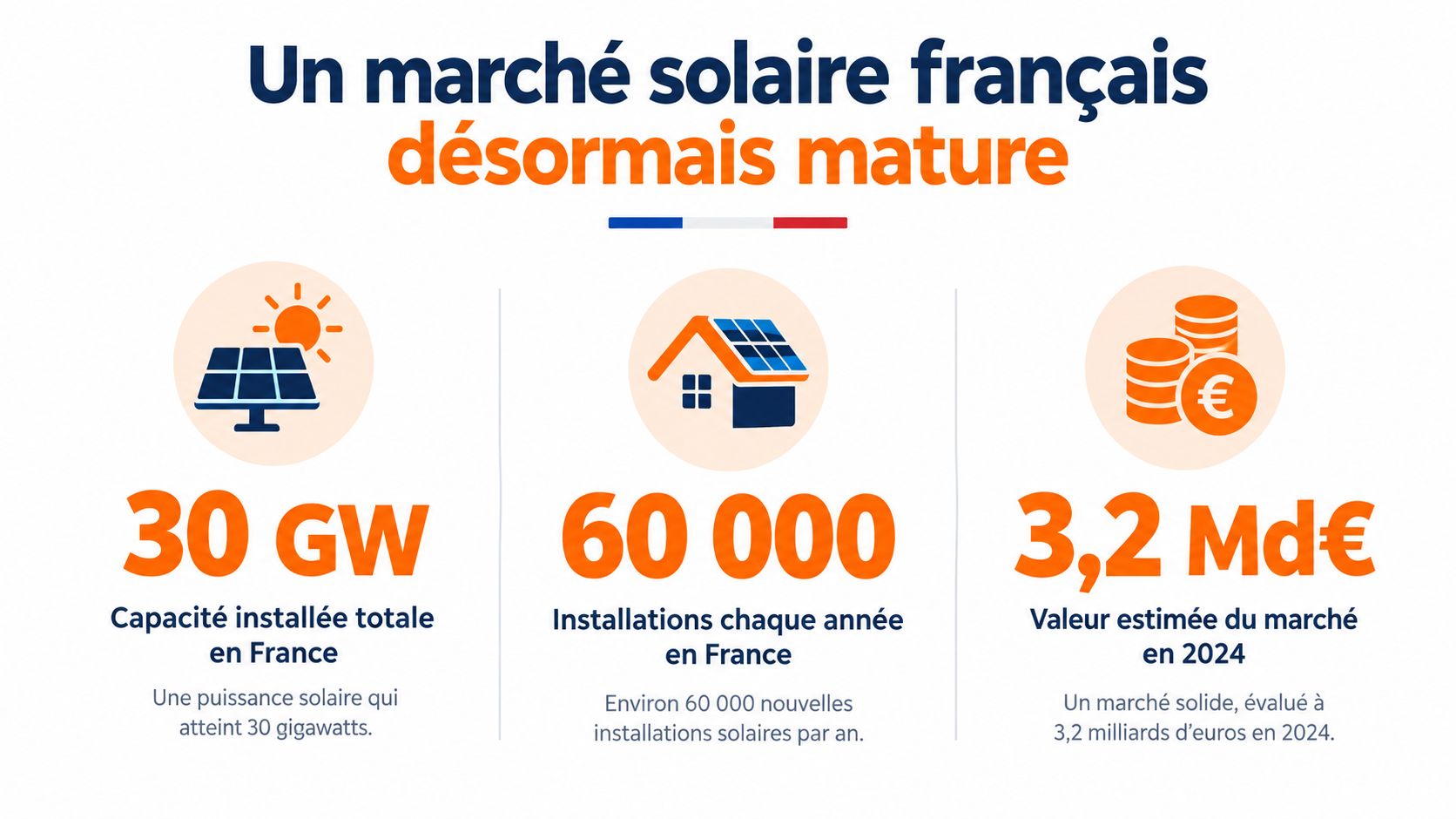

Un marché solaire français désormais mature
Le photovoltaïque français n'est plus une technologie expérimentale réservée à quelques bâtiments pionniers. Le parc raccordé atteignait 25,3 GW fin 2024, contre 20,4 GW fin 2023, soit une progression annuelle de 24 %, d'après le tableau de bord photovoltaïque du SDES. Environ 4,9 GW de capacité supplémentaire ont ainsi été raccordés en une année, sur des toitures résidentielles, des bâtiments tertiaires et industriels, ainsi que des centrales au sol.
La dynamique s'est poursuivie en 2025. 2,9 GW ont été raccordés au premier semestre, contre 2,2 GW sur la même période de 2024. Au 30 juin 2025, le parc atteignait 28,2 GW, toujours selon le SDES. Ces volumes donnent une indication concrète de la maturité de la filière, avec des projets traités à l'échelle nationale et une expérience accumulée sur des configurations très différentes.

Une filière industrialisée, mais des projets toujours locaux
Cette maturité ne rend pas chaque installation automatique. Une maison située près d'un arbre mature, une copropriété avec une toiture techniquement contrainte et un atelier consommant surtout en journée n'appellent pas la même réponse. Le raccordement, la structure du toit et le profil de consommation restent propres à chaque site.
L'intérêt d'un marché déployé est ailleurs. Les installateurs rencontrent régulièrement les problématiques d'étanchéité, de cheminement des câbles, de protections électriques, d'ombrage et de raccordement. Le propriétaire bénéficie donc de standards techniques plus établis, mais doit toujours exiger une étude adaptée au bâtiment plutôt qu'une simple proposition basée sur une surface de toiture.
Repère pratique : la maturité du marché rassure sur la disponibilité des compétences et des équipements. Elle ne dispense pas de vérifier le dimensionnement, les garanties, les qualifications et le scénario de raccordement.

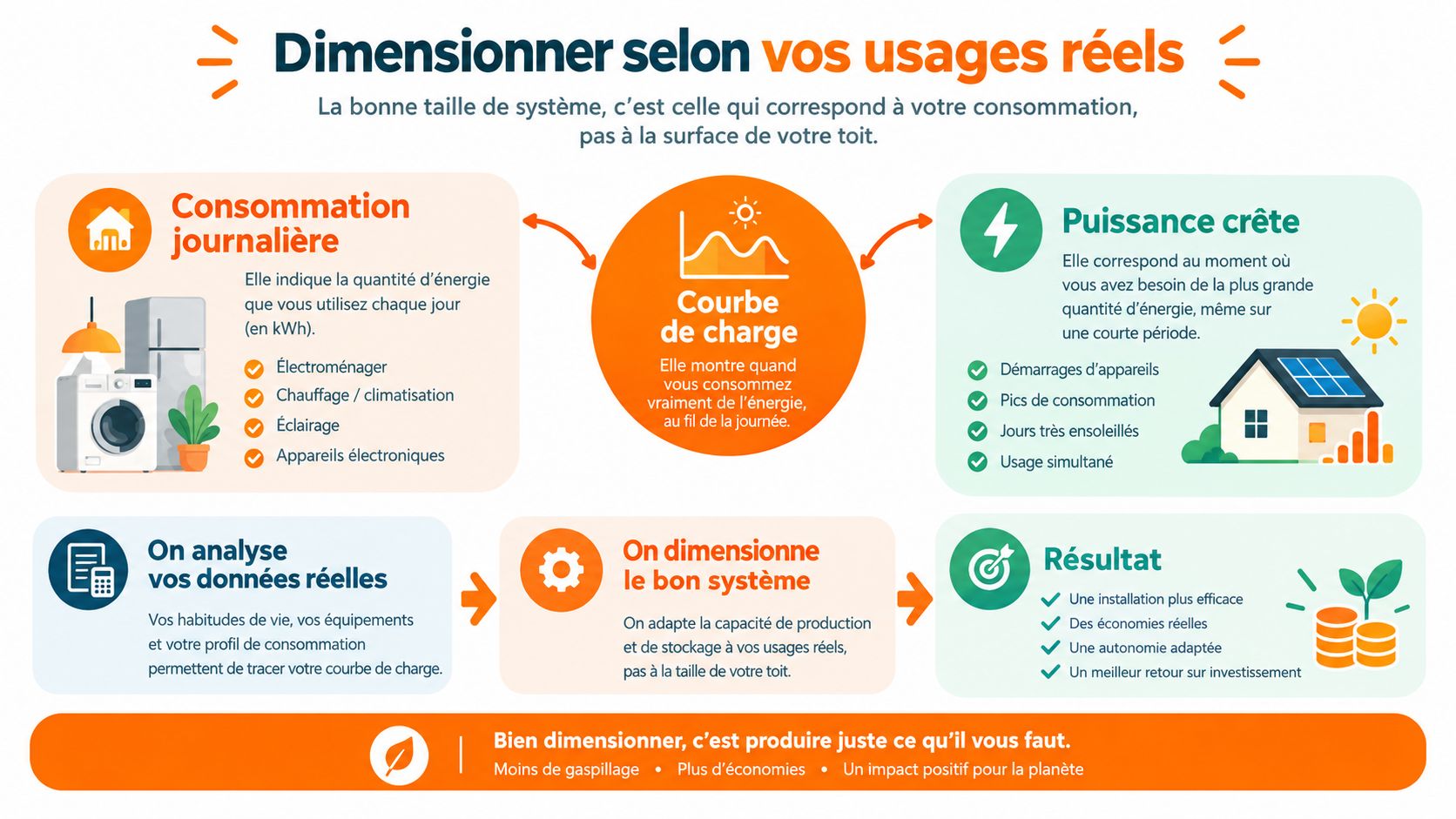

Dimensionner selon vos usages réels et non la toiture
Le mauvais réflexe consiste à compter les panneaux que la toiture peut accueillir, puis à chercher comment consommer leur production. La bonne méthode part de la consommation horaire et vérifie ensuite quelle puissance solaire peut être valorisée directement sur place.
L'ADEME recommande de croiser les courbes de charge du bâtiment avec le productible solaire. Cette étude tient compte des profils horaires ou infra-horaires, de l'orientation, de l'inclinaison, des ombrages, des données météorologiques, de la structure de toiture et des contraintes de raccordement, comme le précise son avis sur l'autoconsommation photovoltaïque.

Lire la courbe de charge avant de choisir la puissance
La courbe de charge montre quand le bâtiment consomme, et pas seulement combien il consomme sur une année. Un foyer vide pendant la journée présente une situation différente de celle d'une maison équipée d'une pompe à chaleur, d'un chauffe-eau électrique ou d'une voiture qui recharge sur place.
L'étude doit notamment rechercher les usages déplaçables :
- Chauffe-eau et chauffage : leur fonctionnement peut parfois être programmé pendant les périodes de production solaire.
- Recharge de véhicule électrique : elle devient plus intéressante lorsque le véhicule est présent au domicile durant la journée.
- Lave-linge et lave-vaisselle : ces appareils peuvent être utilisés lorsque la production est disponible, si les habitudes du foyer le permettent.
- Ventilation et équipements tertiaires : dans un bureau ou un commerce, les horaires d'occupation coïncident souvent davantage avec les heures solaires.
Deux indicateurs doivent ensuite être distingués. Le taux d'autoconsommation désigne la part de la production photovoltaïque consommée directement sur le site. Le taux d'autoproduction mesure la part de la consommation couverte par le photovoltaïque. Une installation peut donc produire beaucoup, tout en couvrant une fraction limitée des besoins si ses surplus interviennent lorsque le bâtiment consomme peu.
Une installation plus petite peut être plus cohérente
Une installation résidentielle de 5 kWc occupe environ 25 m² et peut produire approximativement 4 500 à 6 500 kWh par an, selon la localisation, l'orientation, l'inclinaison et les masques, d'après les références françaises synthétisées avec les données de RTE sur la production photovoltaïque. Cette fourchette n'est pas une promesse de production locale. Elle sert plutôt à contrôler la cohérence d'une simulation détaillée.
Une orientation sud favorise généralement la production annuelle, tandis qu'une configuration est-ouest répartit mieux l'électricité sur la journée. Pour un foyer consommant le matin et en fin d'après-midi, cette répartition peut avoir davantage de valeur qu'un rendement annuel maximal sur le papier.
Le choix final doit intégrer les pertes électriques, l'onduleur, les températures élevées, les ombrages et les éventuelles limites d'injection. Pour approfondir le cas d'un projet visant davantage d'autonomie, consultez aussi ce guide sur l'installation photovoltaïque autonome. Le principe reste le même, il faut ajuster la centrale aux usages réels avant de chercher à maximiser la surface équipée.
Choisir entre autoconsommation et revente du surplus
Après le dimensionnement, il faut décider ce qui arrive à l'électricité produite mais non consommée immédiatement. Ce choix influence le câblage, le compteur, les démarches contractuelles et l'intérêt éventuel d'une batterie.
À la fin de 2023, 48 % des installations photovoltaïques de France métropolitaine n'injectaient pas la totalité de leur production sur le réseau. Elles représentaient 11 % de la puissance photovoltaïque installée, ce qui montre que l'autoconsommation concerne surtout un grand nombre de petites installations. L'électricité photovoltaïque autoconsommée atteignait 871 GWh sur l'ensemble de 2023, selon les chiffres clés des énergies renouvelables du ministère de la Transition écologique.
| Option | Avantage principal | Point de vigilance |
|---|---|---|
| Autoconsommation totale avec batterie | Utiliser une partie de la production plus tard | Coût, durée de vie, pertes et entretien de la batterie |
| Autoconsommation avec injection du surplus | Réduire les achats au réseau sans ajouter systématiquement du stockage | Le surplus doit être accepté, valorisé ou injecté selon le montage retenu |
| Autoconsommation avec vente du surplus | Donner une valeur contractuelle à l'électricité non consommée | Les démarches et conditions contractuelles allongent le parcours |
| Vente totale | Valoriser toute la production selon un modèle dédié | Le foyer ne consomme pas directement l'électricité produite par ses panneaux |
La batterie n'est pas une réponse automatique
Une batterie physique peut déplacer une partie de l'électricité solaire vers le soir ou la nuit. Elle ne crée toutefois aucune production supplémentaire. Elle ajoute un équipement, des pertes de conversion et une contrainte de remplacement ou de maintenance à considérer dans l'analyse économique.
La question correcte n'est donc pas simplement « faut-il une batterie ? ». Il faut déterminer combien d'électricité reste inutilisée, à quels moments, et si un chauffe-eau, une recharge de véhicule ou un autre usage pilotable peut absorber ce surplus à moindre coût. Une batterie peut avoir un intérêt pour un site avec une consommation nocturne régulière, mais elle n'est pas systématiquement la solution la plus rationnelle.
Pour comparer les scénarios de manière plus complète, ce guide consacré à l'installation photovoltaïque en autoconsommation peut servir de point de départ. Le devis doit présenter séparément la production estimée, la consommation directe, le surplus, le stockage éventuel et les conditions de vente.
Le déroulement concret du chantier de pose
Le jour de la pose, une équipe bien préparée limite les perturbations dans le logement. Elle sécurise les accès, balise la zone de travail, puis contrôle les points d'ancrage, l'état de la couverture et le parcours prévu pour les câbles. Ces vérifications permettent d'identifier rapidement une difficulté qui pourrait ralentir l'intervention.
Une séquence de pose bien organisée
Sur une toiture inclinée, les techniciens commencent par installer les fixations ou le système d'intégration adapté, puis posent les rails et positionnent les modules. Ils raccordent ensuite les chaînes de panneaux, conduisent les câbles jusqu'à l'onduleur et installent les protections électriques prévues.
Une installation solaire standard demande généralement 1 à 3 jours, selon le bâtiment et la complexité du chantier, d'après les délais indicatifs publiés par Les Trois Arcs sur leur page dédiée à la pose photovoltaïque. Cette durée concerne uniquement l'intervention physique. Elle ne correspond pas encore à la mise en service économique, qui dépend des démarches et du raccordement.
Les contrôles de fin de chantier portent sur plusieurs points :
- Étanchéité de la couverture : les fixations et traversées doivent correspondre au type de toit et préserver sa protection contre les infiltrations.
- Sécurité électrique : les protections, la mise à la terre et le raccordement de l'onduleur doivent respecter les règles applicables.
- Cheminement des câbles : les câbles doivent rester protégés, ordonnés et accessibles pour les opérations de maintenance.
- Réception du chantier : le propriétaire reçoit les documents techniques, les notices et les informations nécessaires au suivi de l'installation.
La rapidité ne justifie donc aucun contrôle oublié. Une pose maîtrisée repose sur une étude préalable précise, du matériel adapté et une coordination rigoureuse entre couverture, électricité et raccordement. Le chantier peut être court, tandis que le délai avant les premiers bénéfices économiques reste plus long.

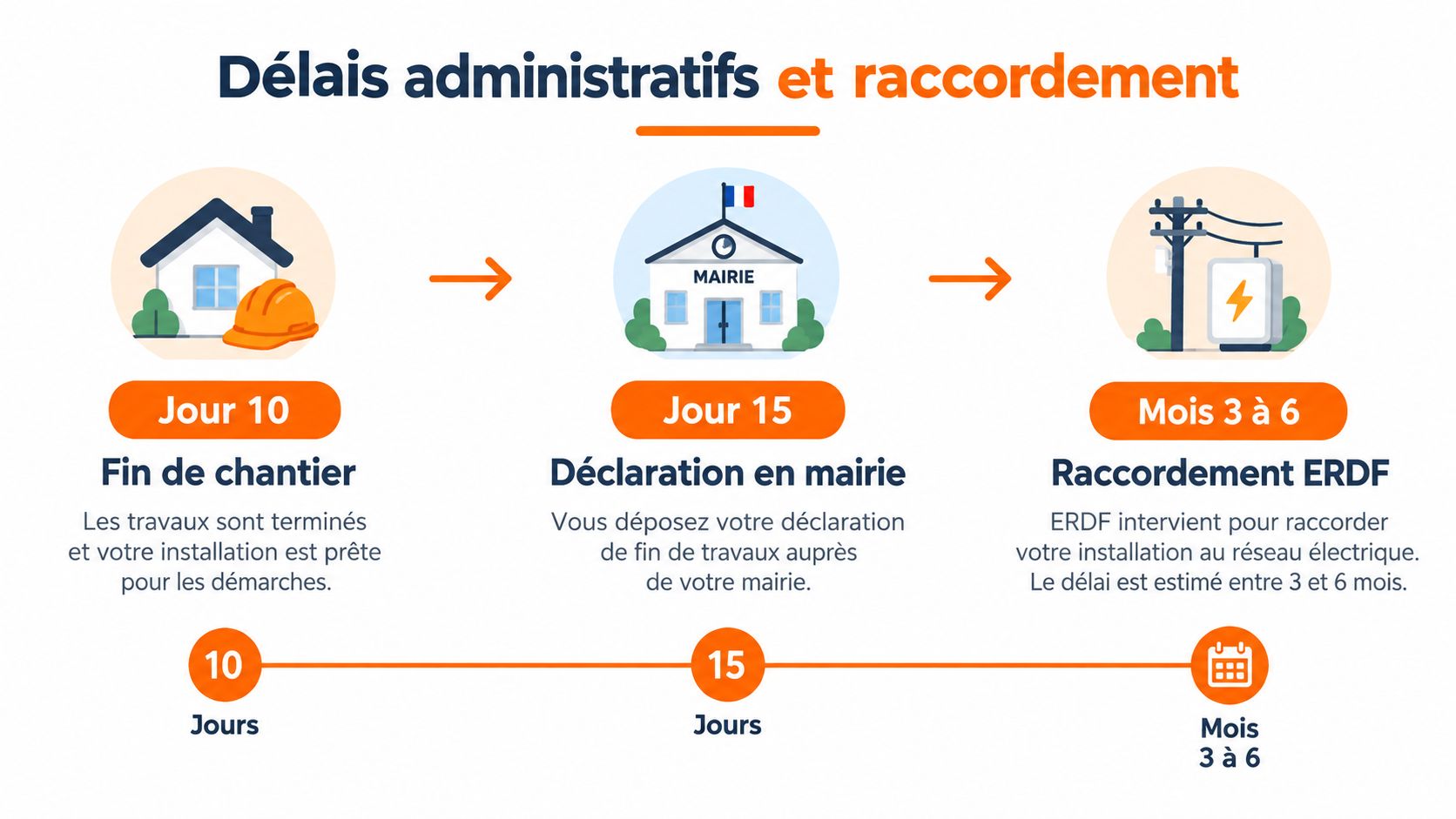

La réalité des délais administratifs et de raccordement
La fin du chantier ne correspond pas à la date de mise en service économique. Une équipe peut avoir terminé la pose alors que la déclaration d'urbanisme, la proposition de raccordement, l'attestation de conformité ou le contrat de vente du surplus restent à traiter.
Enedis prévoit une proposition de raccordement sous six semaines lorsque l'opération ne nécessite pas d'extension du réseau, et jusqu'à trois mois lorsqu'une extension est nécessaire. Après réalisation des travaux, la mise en service intervient normalement sous dix jours ouvrés, selon le guide Enedis consacré au raccordement des installations de production inférieures à 36 kVA.

Le calendrier réel commence avant la pose
La première étape consiste à vérifier les règles d'urbanisme applicables au bâtiment. Selon le site, une déclaration préalable en mairie peut être nécessaire. Le dossier de raccordement doit ensuite être cohérent avec la puissance prévue, le type d'autoconsommation et le devenir du surplus.
Un calendrier réaliste distingue plusieurs scénarios :
- Autoconsommation sans injection, avec une installation configurée pour ne pas envoyer de surplus sur le réseau.
- Autoconsommation avec surplus, qui nécessite de traiter l'injection et, si le propriétaire le choisit, la vente.
- Vente totale, avec un montage administratif et contractuel différent.
- Puissance jusqu'à 3 kVA ou supérieure, qui peut modifier les pièces demandées et le parcours de raccordement.
Les délais annoncés par Enedis ne constituent pas une garantie de délai total. Une extension de réseau, une pièce manquante, une autorisation administrative ou une incohérence entre les documents peut décaler la mise en service.
La bonne question à poser au commercial n'est pas seulement « quand posez-vous les panneaux ? ». Demandez aussi la date prévisionnelle de raccordement, les démarches prises en charge et les documents qui restent à fournir.
Un mandataire qui suit le dossier doit conserver une chronologie claire, relancer les interlocuteurs et signaler immédiatement les éléments bloquants. Cette coordination compte autant que la rapidité de l'équipe sur le toit.
Sécuriser le financement et les aides publiques
Les aides peuvent améliorer l'équilibre financier d'un projet, mais elles ne doivent jamais servir à justifier une installation mal dimensionnée. La première vérification porte sur la nature exacte du projet, autoconsommation, vente du surplus, combinaison avec un système de chauffage ou travaux de rénovation plus larges.
La prime à l'autoconsommation, les certificats d'économies d'énergie et certains dispositifs liés à MaPrimeRénov' peuvent répondre à des situations différentes. Les conditions dépendent notamment de la puissance, de la nature des travaux, du logement, de la qualification de l'entreprise et du calendrier de dépôt. Les règles évoluent, il faut donc vérifier les conditions au moment de la signature plutôt que reprendre une ancienne simulation.
Pour connaître les dispositifs à examiner, utilisez ce guide consacré aux aides pour l'installation de panneaux photovoltaïques. Le professionnel doit présenter une estimation séparant le coût brut, les aides potentiellement mobilisables, le reste à financer et les hypothèses qui pourraient faire varier le résultat.
Les erreurs de dossier coûtent plus cher qu'un simple oubli
Une demande peut être retardée ou rejetée si l'entreprise ne possède pas la qualification requise, si le devis est signé au mauvais moment ou si les pièces administratives ne correspondent pas au projet réellement posé. Le propriétaire doit aussi vérifier qui dépose la demande, qui reçoit les échanges et qui assume la responsabilité en cas de document incomplet.
Une organisation efficace rassemble dès le départ :
- Le descriptif technique : puissance, nombre de modules, onduleur, orientation et mode de valorisation.
- Les justificatifs du bâtiment : adresse, propriété, autorisation d'urbanisme et documents demandés par le gestionnaire.
- Les éléments de qualification : certification de l'entreprise et attestations utiles au dispositif visé.
- Le plan de financement : apport, prêt éventuel, aides estimées et échéancier de paiement.
Règle financière : ne déduisez jamais une aide du coût final tant que son éligibilité et ses conditions de versement ne sont pas confirmées par écrit.
Le montage administratif demande parfois de coordonner plusieurs métiers. Pour les personnes qui organisent aussi leur parcours professionnel pendant une rénovation, un guide de recherche de stage en 2026 peut aider à structurer les démarches parallèles, sans mélanger ces formalités avec le dossier énergétique.
Maintenir les performances sur le long terme
La production ne s'arrête pas à la réception du chantier. Une installation photovoltaïque doit être suivie pour repérer une baisse inhabituelle, un défaut d'onduleur, un connecteur endommagé ou l'apparition d'un nouvel ombrage. Les feuilles, les dépôts et les salissures ne justifient pas toujours un nettoyage fréquent, mais ils doivent être évalués selon l'environnement du bâtiment et l'inclinaison des modules.
L'ADEME recommande de suivre la production et la consommation à un pas infra-horaire, ou au minimum horaire. Ce niveau de détail permet de comparer les courbes, d'identifier les écarts et de piloter les usages énergivores lorsque le soleil est disponible.
Le suivi vaut mieux qu'un contrôle occasionnel
Un propriétaire doit connaître les valeurs habituelles de son installation et savoir comment consulter les données de l'onduleur ou du système de supervision. Une baisse progressive peut signaler un ombrage nouveau, une dérive d'équipement ou une consommation déplacée vers des périodes où la production est faible.
Les contrôles utiles comprennent :
- La supervision : vérifier régulièrement la production et les alertes de l'onduleur.
- L'inspection visuelle : rechercher des modules déplacés, des câbles exposés ou des traces inhabituelles.
- Le nettoyage raisonné : intervenir lorsque l'encrassement réduit réellement la production, avec une méthode adaptée aux panneaux.
- La maintenance électrique : faire vérifier les connexions et les protections par un professionnel compétent.
- Le suivi des usages : programmer le chauffe-eau, la recharge ou certains appareils lorsque la production est disponible.
Une copropriété doit formaliser ces responsabilités dans le contrat d'entretien et préciser qui reçoit les alertes, qui autorise une intervention et qui conserve les historiques de production. Sur un bâtiment tertiaire, le suivi doit aussi être rapproché des horaires d'occupation et des équipements pilotables.
La maintenance ne corrige pas un mauvais dimensionnement initial. Elle protège en revanche la production attendue, facilite le diagnostic et évite qu'une panne discrète reste ignorée pendant une longue période.
Les Trois Arcs peut réaliser l'étude énergétique, dimensionner l'installation selon vos usages, organiser la pose et prendre en charge les démarches de raccordement et d'aides. Visitez Les Trois Arcs pour demander une analyse de votre toiture, de votre consommation et du calendrier réel de mise en service.
